Rua Ferreira Borges
Fases da Obra
A requalificação da Rua Ferreira Borges será executada por fases, de forma a minimizar o impacto no dia a dia do bairro e garantir a segurança de todos.
Calendário geral
Início da obra: 12 de janeiro de 2026
Duração total prevista: 19 meses
Prazos por fase:
- Fase 1: 8 meses
- Fase 2: 7 meses
- Fase 3: 4 meses

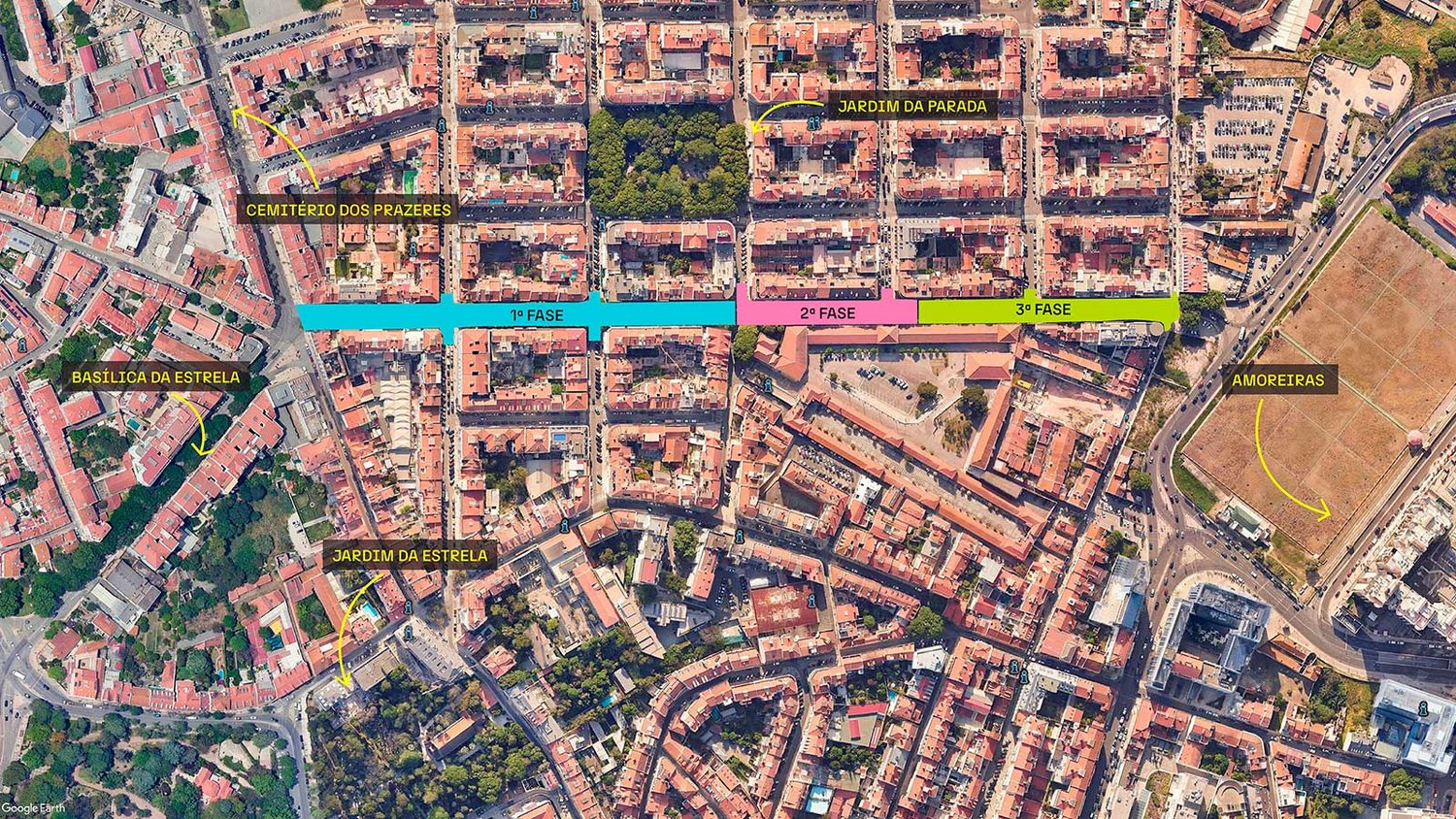

Fases da intervenção
Fase 1
janeiro – agosto de 2026Troço intervencionado:
Entre a Rua Saraiva de Carvalho e a Rua da Infantaria 16Principais impactos:
Corte de trânsito no troço em obra.Fase 2
Informação a disponibilizar oportunamente.Fase 3
Informação a disponibilizar oportunamente.
